武漢市
????? 一、湯遜湖流域綜合治理一期工程
湯遜湖流域綜合治理一期工程包括沿湖排口截污整治工程、紅旗湖生態凈化工程兩個子項。湯遜湖沿湖排口截污整治主要對湯遜湖沿岸75個混流排口開展“一口一策”的整治處理,擬設置29座智能柔性分流井、44座下開堰式截流井。紅旗湖生態凈化工程主要構建1.37平方公里的強化預處理+沉水植物主導的近自然湖泊生態濕地,包括自然沉淀區6公頃、強化處理區20公頃、生態凈化區36公頃以及濕地涵養區75公頃。項目總投資7.68億元,采用“EPC+運維(兩年)”模式實施。

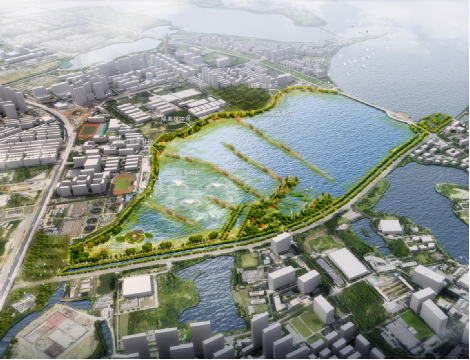

湯遜湖項目效果圖
二、蔡甸東部區域清水入江PPP項目
蔡甸東部區域清水入江PPP項目于2020年1月中標,總投資為150177.24 萬元,合作期為20年,其中建設期3年,運營期17年,采用BOT的運作方式。項目建設地點位于武漢市蔡甸區,主要建設內容分為三大部分,一是城關片區雨污分流改造工程,二是張灣街污水管網完善工程,三是湖泊綜合治理工程。

蔡甸項目瓦家賽湖施工現場
三、東西湖機場河流域分散式水處理服務項目
東西湖機場河流域分散式水處理服務項目總設計污水處理量13萬噸/日,分為兩個污水處理廠,分別位于東西湖區李家墩閘河東側(處理能力10萬噸/日)和將軍路中心溝北側(3萬噸/日)。采用國際先進技術A/RPIR工藝,出水執行一級A排放標準。本項目是為了解決漢西污水廠擴建之前,多余的10萬噸/日的污水處理問題,解決區內污水漫溢問題。項目總投額3.22億元,2020年5月初正式開工,目前基本完建并運營良好。

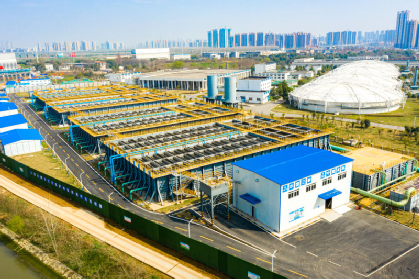

東西湖水廠
四、光谷中央生態大走廊空中軌道一期樁基土建預埋項目
光谷中央生態大走廊空中軌道一期樁基土建預埋項目于2020年7月28日正式開工,該項目總投資2.816億元。本工程線路全長10.2公里,全線高架敷設,總體呈南北向線性布設,共設站6座,分為九峰山站、高新大道站、高新二路站、高新四路站、綜保區站、龍泉山站,平均站間距1833米,最大站間距3613米,為綜保區站至龍泉山站,最小站間距為1512米,為九峰山站至高新大道站。全線區間共計408座承臺基礎,區間共計1676根灌注樁,車站樁基共計548根。
五、光谷生態大走廊二期工程項目
光谷生態大走廊二期工程項目位于武漢東湖高新技術開發區,北起森林大道,南至龍泉山,西起光谷四路,東至豹溪路,主要分為北區九峰山南麓段、南區綜保區段、南區龍泉山北麓段三部分,用地面積分別約26.1公頃、67.8公頃和134.9公頃。項目總投資約80955.6718萬元。項目包括景觀工程、水利工程、補水工程、生態工程、建筑工程、橋梁工程、智慧工程、斷點連通工程及文化用地土方工程等建設內容。

光谷生態大走廊效果圖
六、新洲區新城鎮建設PPP項目
新洲區新城鎮建設PPP項目是以股權收購方式實施的PPP項目,本項目分為一期存量項目和二期新建項目,其中一期項目包括7個子項,總投資17.94億;二期項目包括5個子項,總投資27.22億;項目總投資45.16億。本項目整體采用BOT模式實施,其中武漢新港古龍產業園污水處理廠為經營性項目,2年建設期,25年運營期;其余11個非經營性項目視具體項目建設期1~4年不等,8年租賃期。

新洲區陽大路鳥瞰圖
七、黃陂區農村村莊生活污水治理PPP項目
黃陂區農村村莊生活污水治理PPP項目建設內容包括黃陂區2026個自然村內建設集中式污水處理設施650個(A2O工藝275座、AO工藝375座),分散式污水處理設施(化糞池)66847個,設計規模26946立方米/日,污水管網2239.31公里,污水檢查井27373座,道路破除及修復129810平方公里,涉及農戶123815戶。
